Progen tiene 10 días para responder por terminación unilateral de contratos

Celec quiere terminar los contratos por USD 149 millones. La empresa anunció que emitirá un pronunciamiento y su defensa legal.

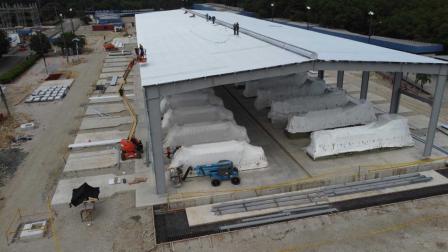

Imagen de la casa de máquinas de la planta termoeléctrica El Salitral, obra contratada con la estadounidense Progen.

Imagen de la casa de máquinas de la planta termoeléctrica El Salitral, obra contratada con la estadounidense Progen.

Teleamazonas.com

Autor

Redacción Teleamazonas.com

Actualizada:

09 jun 2025 - 14:15

La portavoz del Gobierno, Carolina Jaramillo, informó este lunes 9 de junio del 2025 que la empresa norteamericana Progen tiene 10 días para responder a la notificación de terminación unilateral de sus contratos para la instalación de generación eléctrica del holding estatal Celec. Lo hizo en conferencia de prensa desde Carondelet

La funcionaria detalló que en el caso de Salitral, en Guayas, en donde Progen tenía que instalar 100 megavatios, la notificación del incumplimiento ya se entregó el pasado 3 de junio. En cambio, en el caso de Quevedo, en Los Ríos, la contratista debía instalar 50 megavatios. Esta notificación fue el 29 de mayo de 2025.

Los dos sistema de generación que fueron contratados en agosto de 2024 debían entrar en funcionamiento en noviembre del año pasado. Sin embargo, han sufrido retrasos. El sistema de generación de Salitral, Progen ya ha importado todos los motores al país, en total: 29; pero todavía faltan obras fundamentales como la instalación de un transformador que debe llegar desde China.

Progen justifica los retrasos en factores de fuerza mayor, como el huracán Milton en Estados Unidos, en octubre de 2024. Además, ante el anuncio de terminación unilateral de los contrato, Progen advirtió que "está preparando sus respuestas formales y presentará demandas de arbitraje internacional, confiando plenamente en que los hechos respaldan su posición".
